深基础、地下空间、城市更新、土壤治理、水利防渗

吉富大楼TRD工法止水帷幕

工程案例—吉富大楼TRD工法止水帷幕
工程案例—吉富大楼TRD工法止水帷幕

工程案例—吉富大楼TRD工法止水帷幕

项目背景:
工程案例—吉富大楼TRD工法止水帷幕

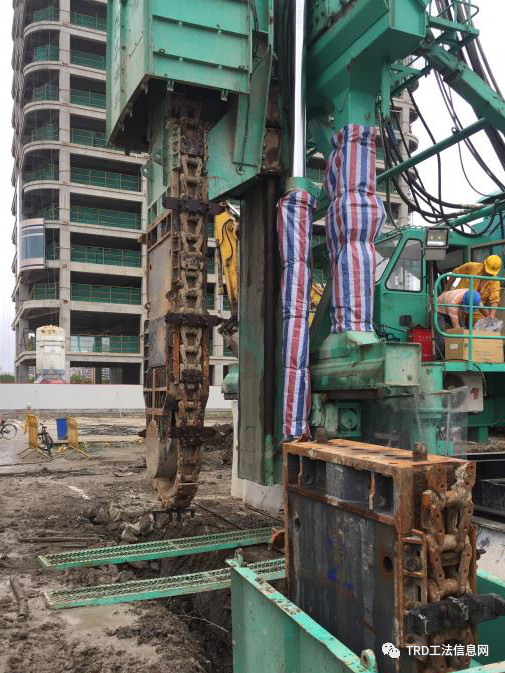

吉富大楼位于世博会地区A09A-02 地块,东至博青路(拟建),西至高科西路,南至博成路,北至世博大道。本项目由4层地下室、5层裙房及地上14层塔楼组成,主要功能为商务办公及商业,同时为吉富集团的全球总部大楼。

吉富大楼项目基坑围护于2016年930日至20161113日历时45施工完成约7500m³

工程案例—吉富大楼TRD工法止水帷幕
工程案例—吉富大楼TRD工法止水帷幕



工程信息:

工程目的

成墙深度

城墙厚度

延米数

垂直度

止水帷幕

46.85m

700mm

226m

1/250

工程案例—吉富大楼TRD工法止水帷幕



施工难点:
工程案例—吉富大楼TRD工法止水帷幕

1. 本工程东侧基坑边线毗邻博成路人行道3.2米,而博成路人行道下设有南北向的共同沟。本次东侧TRD临近共同沟一侧的仅2.05米,TRD施工时对于共同沟的水平位移和沉降控制是本次围护施工的重中之重(共同沟内有电缆、光纤、管线等)。本工程基坑安全等级为一级,而东侧环境保护等级为一级。

2.场地北侧(东北)“金龙鱼大厦项目”(当时已施工至地上十层)施工工地,距北侧基坑边约22m;其地块内距离基坑围护边线约6m处有2层的施工临时彩钢房。

3.本地块与北侧地块间尚有规划博青路(拟建),距北侧基坑边线约6m(距场地红线约3m)。



工程案例—吉富大楼TRD工法止水帷幕

工程案例—吉富大楼TRD工法止水帷幕

结语:
工程案例—吉富大楼TRD工法止水帷幕

吉富大楼TRD工法止水帷幕项目,自2016年9月开工至10月TRD工法止水帷幕完工;TRD工法施工过程中对世博园区内共同沟采取24小时实时监测,从TRD工法施工开始到结束监测结果表明:共同沟沉降和偏移均在设计允许范围内。TRD工法(微扰动)性能满足施工要求,并且加快建设步伐。

工程案例—吉富大楼TRD工法止水帷幕

来源:TRD工法信息网

(如涉侵权,请联系管理)

技术交流&业务合作
项经理
微信同电话
138 1818 6389

TRD工法
